衢州東港環保熱電2017年1月份工程簡報
【工程名稱】
衢州東港環保熱電有限公司熱電聯產二期擴建第二階段項目
【工程概況】
衢州東港環保熱電有限公司成立于2004年5月,注冊資本10000萬元,占地192畝,員工210余人。公司一期工程總投資3.5億元,總裝機容量為36MW,******熱負荷184.2噸/時,配備先進的DCS控制系統。二期擴建工程擬投資3.5億元,選用高溫高壓的150t/h循環流化床鍋爐3臺,配套18MW高溫高壓背壓機組2臺,改造一臺原有15MW次高溫次高壓抽凝機組為15MW高溫高壓背壓機組。第一階段已投資2億元建成2爐一機及改造原有15MW次高溫次高壓抽凝機組為15MW高溫高壓背壓機組,第二階段預計投資1.2億元新建1爐1機項目已于2015年6月開始實施,計劃在2016年年底投運,全廠最終形成7爐5機的生產規模,全廠裝機容量為72MW,平均供熱能力將達450t/h,******供熱量達550t/h。
【2016年度一爐一機項目進度計劃表】
序號 |
項目 |
計劃時間 |
完成情況 |
備注 |
1 |
土建進場施工 |
2016年03月10日至03月20日 |
實際開工日期2016年3月7日 |
|
2 |
脫硫、脫硝、濕電土建進場施工 |
2016年03月30日至04月15日 |
|
|
3 |
鍋爐本體安裝招標完成 |
2016年04月30日 |
|
|
4 |
鍋爐基礎交付安裝(安裝單位進場施工)、鍋爐到貨 |
2016年05月25日 |
2016年5月13日 |
|
5 |
交付機爐電儀設備安裝圖紙 |
2016年05月30日 |
|
|
6 |
鍋爐、汽機材料招標完成 |
2016年07月10日 |
|
|
7 |
電氣儀表材料招標完成 |
2016年07月10日 |
2016年7月底 |
|
8 |
熱工儀表設備,DCS設備招標完成 |
2016年07月10日 |
2016年7月底 |
|
9 |
筑爐施工單位招標完成 |
2016年07月10日 |
|
|
10 |
設備安裝招標完成 |
2016年07月30日 |
2016年07月25日 |
|
11 |
脫硫安裝進場施工 |
2016年07月30日 |
2016年6月 |
|
12 |
主廠房交付安裝 |
2016年08月20日 |
2016年8月23日 |
|
13 |
除塵器基礎交付 |
2016年08月25日 |
2016年5月 |
|
14 |
電氣儀表進場施工 |
2016年08月25日 |
2016年8月底 |
|
15 |
除塵進場施工 |
2016年08月25日 |
2016年8月中旬 |
|
16 |
鍋爐水壓試驗完筑爐 |
2016年08月20日 |
2016年9月9日 |
|
17 |
汽機\發電機到貨安裝 |
2016年08月25日 |
2016年9月13日 |
|
18 |
DCS設備到貨安裝接線 |
2016年9月30日 |
|
|
19 |
除氧煤倉間交付安裝 |
2016年10月04日 |
|
|
20 |
除塵電控樓交付安裝 |
2016年10月08日 |
|
|
21 |
輸灰進場施工 |
2016年10月15日 |
|
|
22 |
電氣倒送電 |
2016年11月05日 |
|
|
23 |
DCS受電調試完成 |
2016年11月08日 |
|
|
24 |
除塵、輸灰調試完成 |
2016年11月15日 |
|
|
25 |
脫硫、脫硝調試完成具備通煙氣 |
2016年11月15日 |
|
|
|
||||
26 |
風機單體試車完成 |
2016年11月20日 |
|
|
27 |
汽機扣缸完成 |
2016年11月10日 |
|
|
28 |
烘爐、煮爐 |
2016年11月22日 |
|
|
29 |
完成鍋爐酸洗 |
2016年12月05日 |
|
|
30 |
鍋爐冷態調試完成 |
2016年12月15日 |
|
|
31 |
主蒸汽管沖管完成、鍋爐調試合格具備供熱條件 |
2016年12月20日 |
|
|
32 |
完成B22汽機、電氣靜態調試機組啟動并網 |
2017年01月12日 |
|
|
33 |
72+24小時試運行完成 |
2017年01月23日 |
2017年1月10日 |
|
【本月工程完成情況】
1.熱網管道工程
?、偕蚣蚁生Q供熱管道A標段管道、過鐵路段及仙鶴苑B標至仙巖路段于2017年1月15日前全部完成,具備與三花廠對接,因三花廠最終確定停產時間為2017年1月24日早上,24日完成與原管道對接,25日完成管道吹掃,目前已送汽投入使用。
?、谏蚣蚁生Q供熱管道金達支線已于2017年1月16日完成整段管道吹掃,具備供熱條件。
?、巯生Q苑B標管溝段、仙鶴苑C標根據區政府道路施工情況,目前暫未施工。目前計劃節后開始辦理相關開工手續,最晚在正月二十前動工。
2.廠內第二階段擴建
?、?2月底完成#5靜態調試,具備熱態啟動及并網條件,因并網協議未簽訂,機組熱態啟動并網延后。
?、?017年1月5日,#5機熱態啟動調試首次并網成功,并于1月10日完成72+24小時試運行。
③2017年1月15日110KV升壓站安裝調試完成,具備驗收投用,項目部于15日組織衢州電力局相關驗收部門現場初步驗收,并于當晚切換完成并投入使用。
④2017年1月19日停#7爐#5機消缺,并結合#6爐超低改造水平煙道開口加裝擋板及#7爐高負荷卡門渦流震動大改造,于1月23日完成啟動#7爐#5機,作為春節期間主力爐運行,目前#7爐卡門渦流震動問題已消除。
?、輺|邊擴建端馬路澆筑完成
?、廾号镂鲾U(kuò)廊道施工完成并交付安裝,計劃春節期間更換皮帶。
?、呶鲾U(kuò)煤棚行車梁、鋼屋架吊裝完成,屋面板、墻板、雨棚施工結束。
?、嘈陆号锘炷嗤两Y(jié)構(含擋煤墻)結頂施工完成,行車梁、屋面、屋架施工完成,墻板及雨棚年后施工。
3、超低改造
?、倌昵?6爐超低改造引風機、變頻器、低氮改造、SCR、濕電、脫硫設備相應到貨。
?、?6爐濕電改造春節前完成水平煙道開口對接及部分煙道制作。
③#6爐脫硫改造春節前完成塔盤安裝及循泵就位安裝。
【相關問題反饋及跟蹤】
1、 2017年1月5日熱態啟動首次電氣并網成功。
2、 110KV升壓站接入系統已于2017年1月15日完成初步驗收并投入使用。。
【招標情況】
1、本月無招標內容
【資金使用情況】
1、 支付#7爐#5機設備安裝調試工程款至85%。
2、 支付#7爐本體安裝調試工程款至85%。
3、 支付金達支線(徐尚村段)工程款至80%。
4、 支付仙鶴苑A標工程款至70%。
5、 已支付#7爐#5機部分設備調試款。
6、 支付過鐵路地埋管施工工程款至80%。
7、 已支付新建煤棚合同進度款30%。
8、 已支付#7爐#5機土建進度款。
9、 已支付相應工程到期質保金。
【工程施工圖表資料】

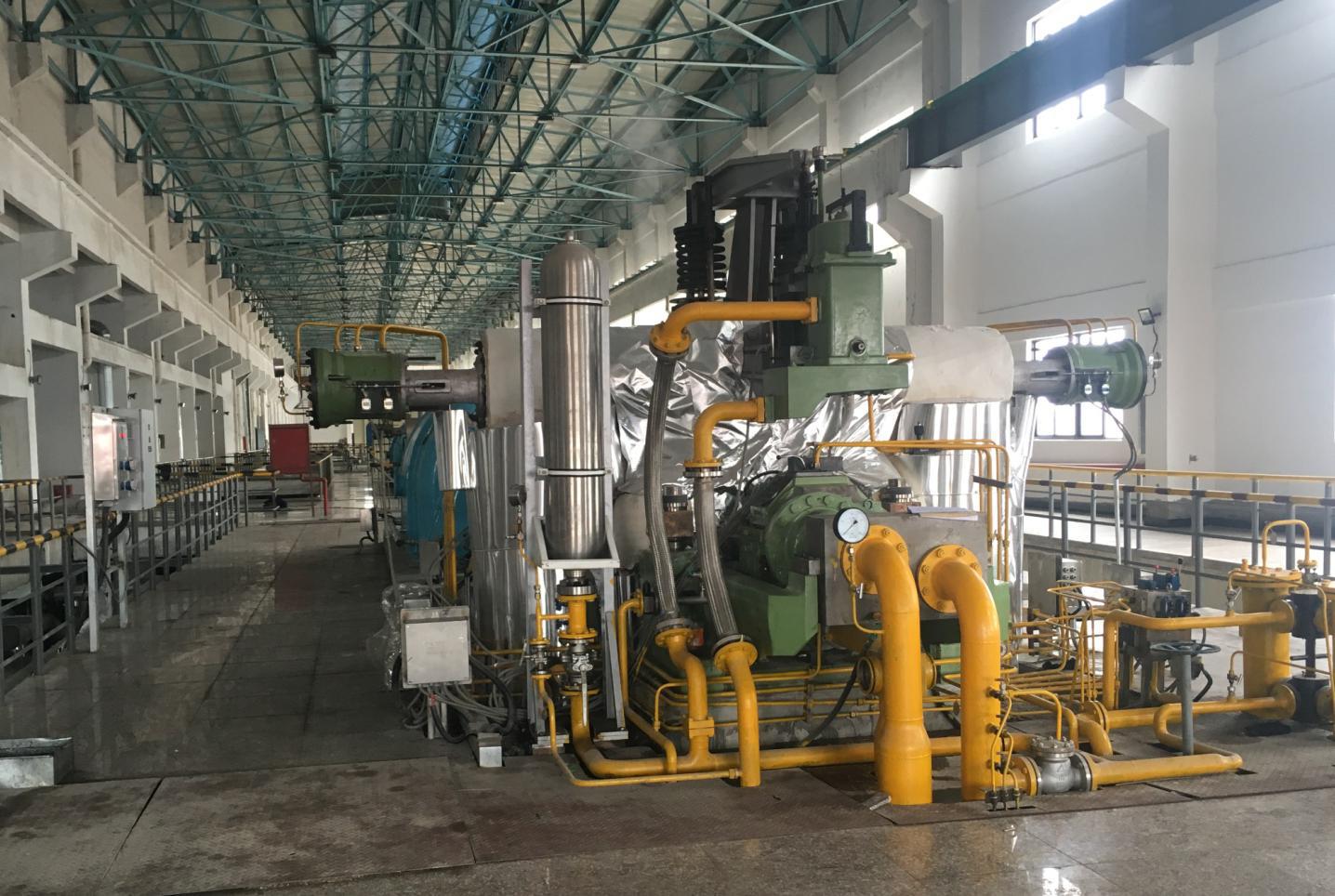

#5機并網發電

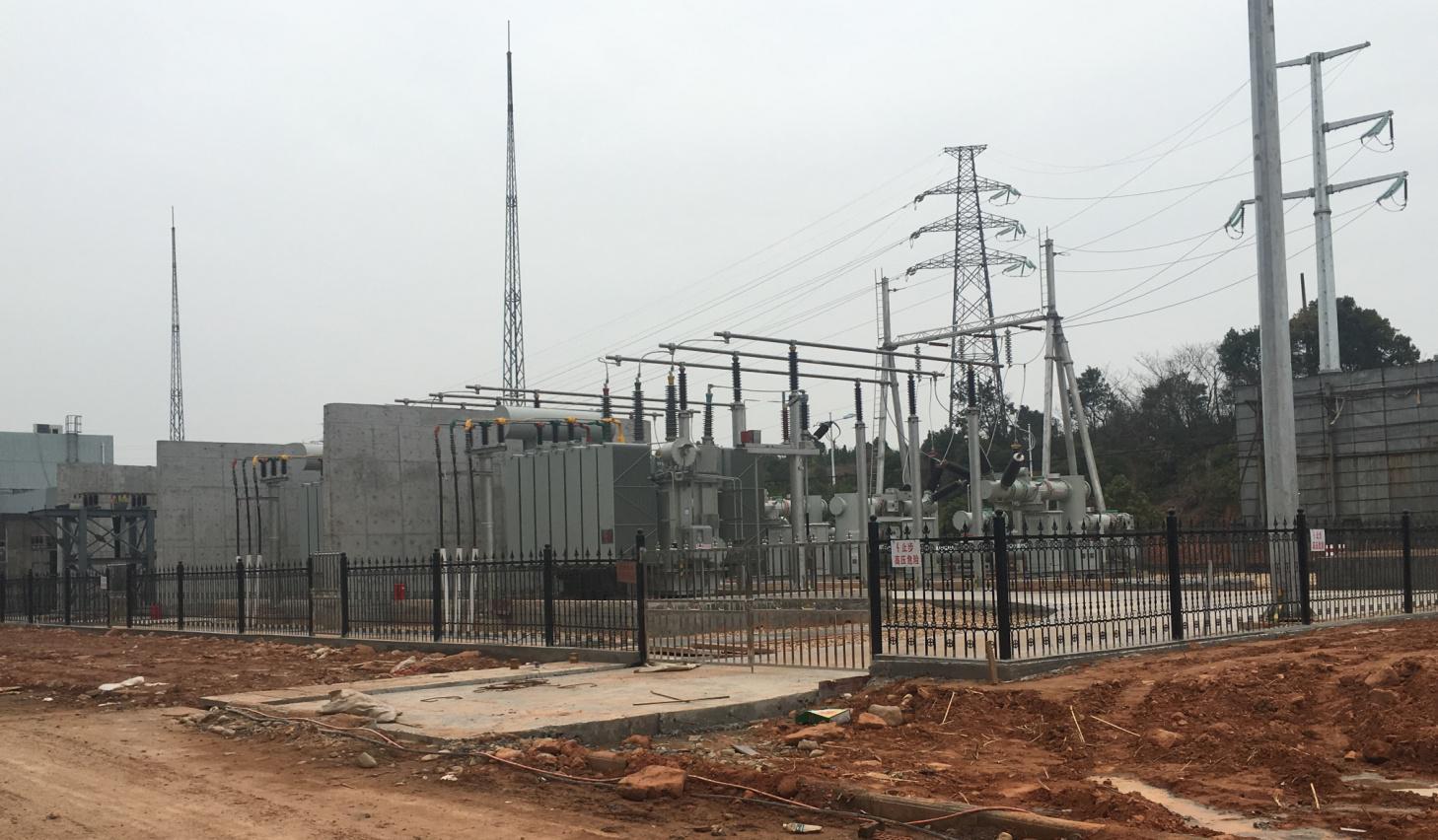

110KV升壓站投入運行

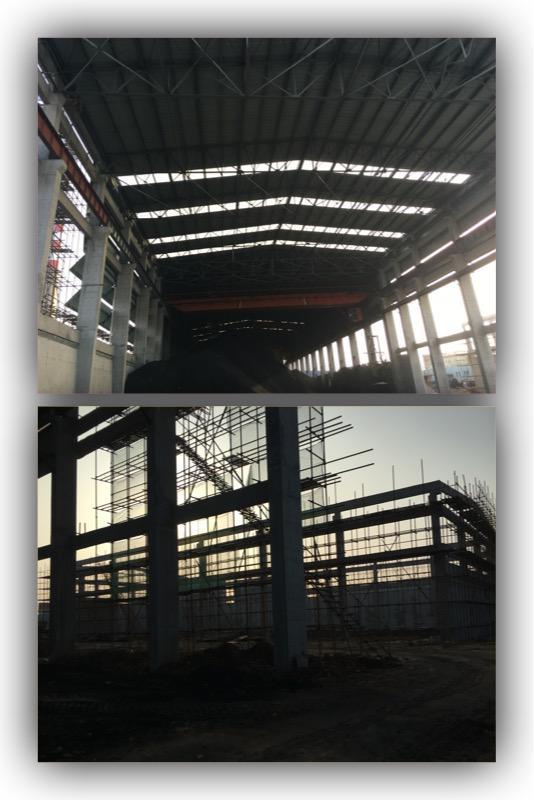

煤棚西擴、新建煤場完成情況

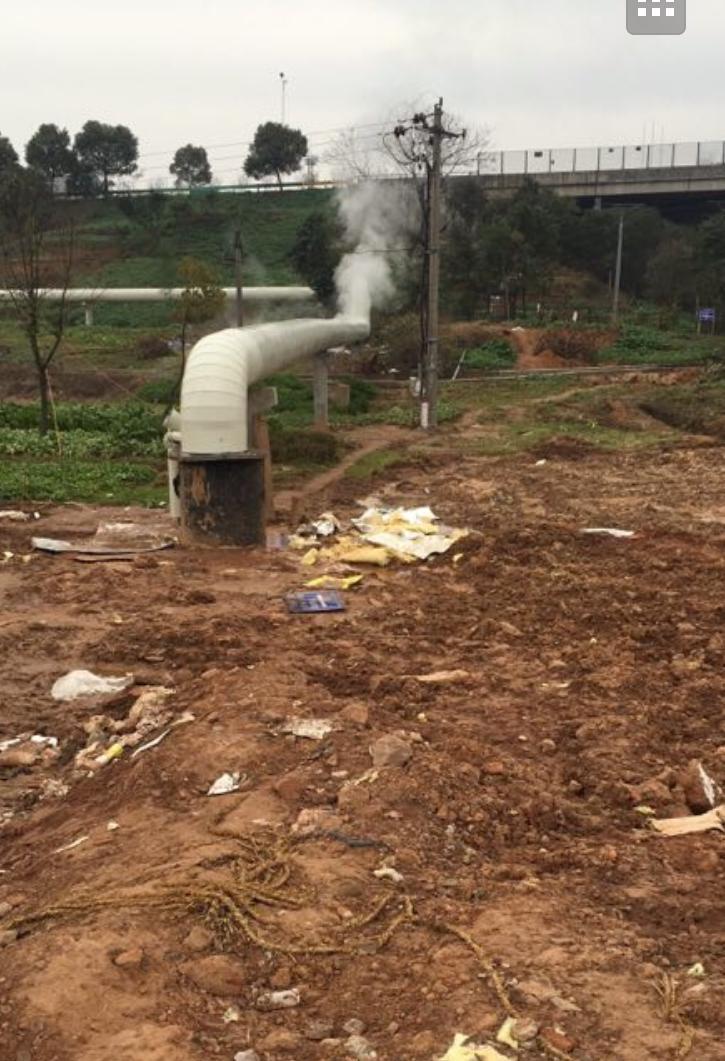

仙鶴過鐵路管道通汽

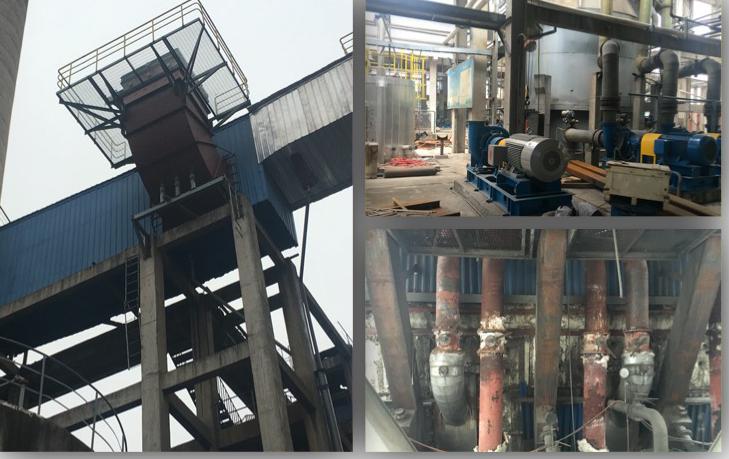

#6爐超低改造
【2017年2月主要工作計劃】
1.熱網管道項目計劃
?、俅汗?jié)后仙鶴苑B標、C標管溝段開始辦理施工手續,計劃在正月二十前動工。
?、谟?jì)劃均瑤牛奶管道前期材料及施工招標準備工作。
2.廠內第二階段擴建一爐一機
?、儆?jì)劃完成#7爐#5機存在的部分未處理完的缺陷及部分需停機處理項目。
?、谟?jì)劃完成爐后設備安裝工程部分掃尾工作。
?、塾?jì)劃煤棚西擴及新建煤棚工程基本完成。
?、苡?jì)劃#7爐#5機土建掃尾工作完成60%。
3.#6爐超低改造計劃
?、?6爐低氮改造計劃完成風帽、澆注料、中心筒、二次風管拆除,布風板、水冷壁、二次風管、中心筒、分離器改造完成部分;SCR計劃省煤器拆除及改造完成。
②#6爐脫硫改造計劃完成塔體增高焊接,除霧器拆除、安裝、煙道封堵,噴嘴更換,塔內防腐,循泵及管道安裝及電氣儀表接線調試。
?、?6爐引風機拆除,土建基礎加固完成,變頻器拆除及新變頻器就位。
?、?6爐濕電改造計劃完成框架及殼體安裝就位。
4.設計院資料計劃
暫無
5.招標計劃
?、倬幣D坦艿啦牧霞笆┕ふ袠?biāo)
6、資金使用計劃
①計劃付款110KV升壓站安裝工程驗收款。
?、谟?jì)劃付款金達支線-徐尚村段工程驗收款。
?、塾?jì)劃付款仙鶴苑A標、過鐵路地埋管施工工程驗收款。
?、苡?jì)劃支付#7爐#5機相應設備調試款。
?、萦?jì)劃支付過鐵路涵管施工完工后驗收款。
?、抻?jì)劃支付#6爐超低改造設備到貨款
